Die umfassenden Renovierungsarbeiten am Albvereinsheim der Ortsgruppe Neckarhausen schreiten dank des tatkräftigen Einsatzes engagierter ehrenamtlicher Helfer/innen zügig voran.
Der Bauzeitenplan wird bislang erfolgreich eingehalten. Nachdem das AV-Heim im September ausgeräumt und erste Rückbauarbeiten an der Holzdecke sowie den Lüftungskanälen durchgeführt wurden, konnte vor Kurzem der Einbau des neuen Klimasplittgeräts abgeschlossen werden.

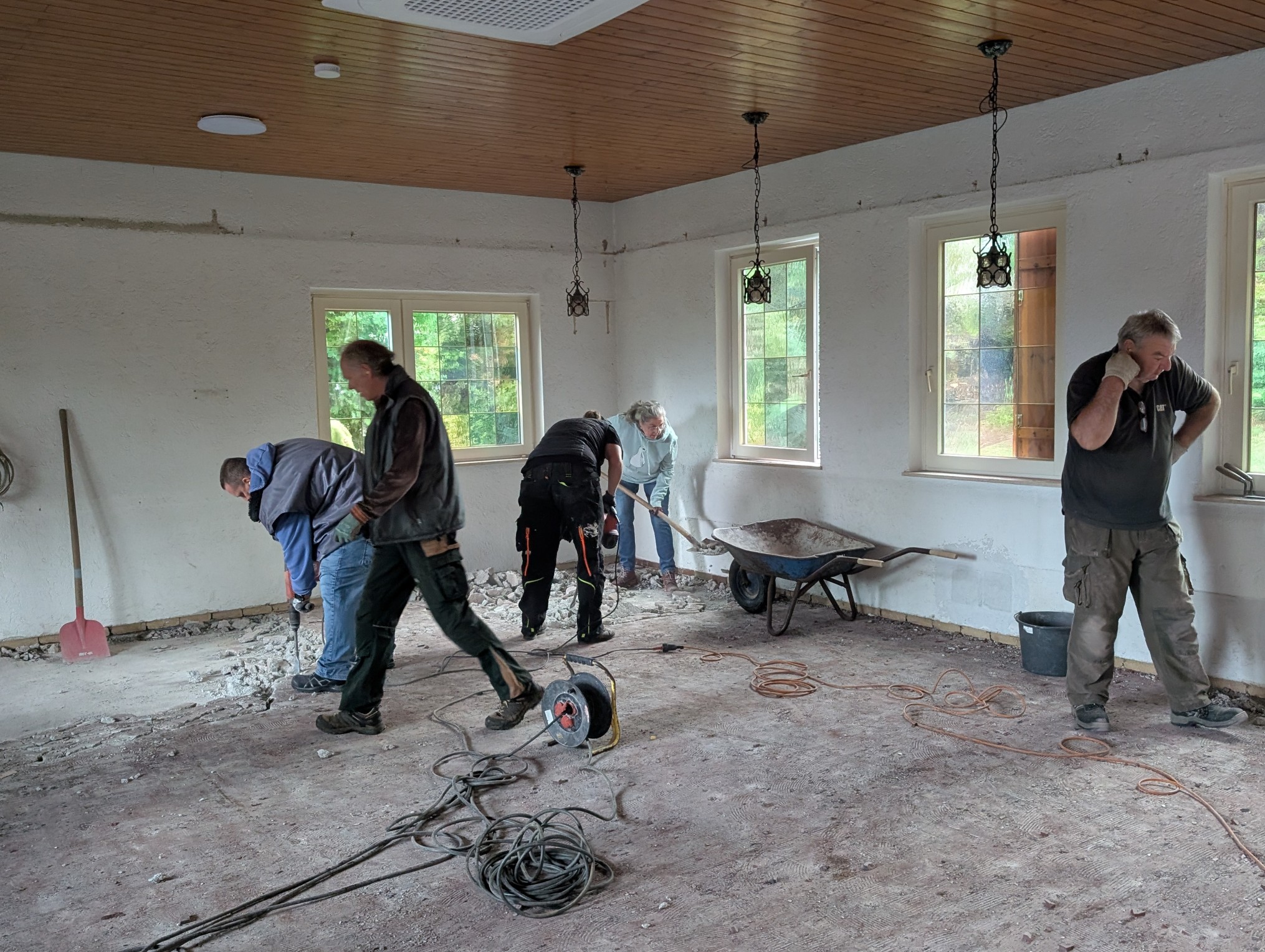

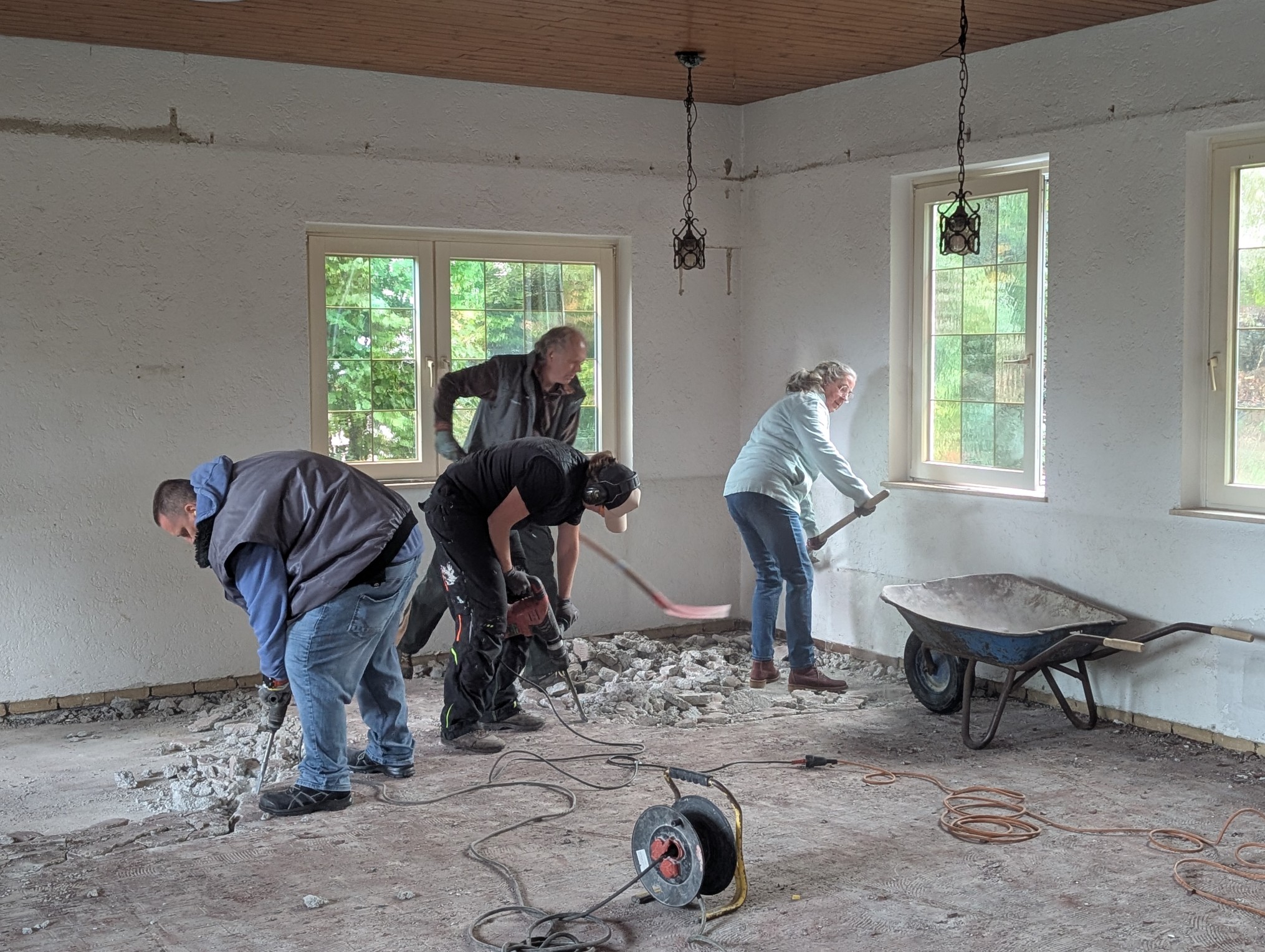

Aktuell laufen die Arbeiten zum Ausbau der Fußböden auf Hochtouren. Mit Schlagbohrern, Schaufeln und Schubkarren packen die Freiwilligen gemeinsam an, um den alten Belag und Estrichelemente zu entfernen. Ein weiterer Termin hierfür steht nochmals kommenden Samstag, den 17.10. (ab 8 Uhr) an.
In den kommenden Wochen stehen weitere wichtige Meilensteine an:
* Oktober: Elektroarbeiten am 17.10., Anpassen der Türen am 24.10. sowie das Einbringen des neuen Estrichs am 26.10.26.
* November: Spachteln der Wände und Fliesenarbeiten.
* Dezember: Einbau der neuen Türen, Verputz- und Streicharbeiten sowie das Versiegeln der Fugen.
* Januar 2027: Endmontage von Beleuchtung und Vorhangschienen, gefolgt von der Grundreinigung und dem Wiedereinräumen des Heims bis Ende Januar.
Unterstützung weiterhin dringend gesucht!
Um die anstehenden Gewerke wie Spachteln, Verputzen, Streichen und Reinigen im gewohnten Zeitplan abzuschließen, freut sich der Neckarhäuser Albverein über jede helfende Hand. Egal ob handwerklich geschickt oder einfach mit Motivation zum Anpacken – jede Unterstützung ist herzlich willkommen. Interessierte Helfer/innen bitten wir sich direkt bei der Vereinsleitung zu melden.
Bitte wenden Sie sich bei Interesse an Reinhard Jetter, Tel.: 51508.
Die Verpflegung der Helfer/innen sicherte Heidrun Veit.
Fotos: Bernd Euchner
Rückblick:
Bereits eine Woche nach dem Bergfest wurde (am 19.9.) der Gastraum komplett ausgeräumt, damit anschließend die Holzdecke sowie die Elektrik abgenommen werden kann. Die Renovierung des Gastraums sowie der Eingangstür soll bis Ende des Jahres 2026 abgeschlossen sein.
Nach dem Ausräumen des Albvereinsheims wurden am 26.9. die ersten Renovierungsarbeiten in Angriff genommen: die Holzdecke wurde geöffnet, um das neue Klimasplittgerät einbauen zu können, die Lüftungskanäle wurden entfernt und die Elektrik vorbereitet.
